世界在建最高碾压混凝土重力坝 浇筑破100万立方米大关

浏览:有1445人浏览     日期:2020-08-31

分享到:

4月12日,随着河床10~11号坝段仓号内最后一罐混凝土顺利入仓,由中国水电四局承建的世界在建的最高碾压混凝土重力坝——黄登水电站主坝混凝土浇筑顺利突破100万立方米大关。

截至目前,黄登水电站河床坝段共计浇筑混凝土875716立方米,6号坝段(非溢流坝段)浇筑混凝土25599.3立方米,2号坝段(非溢流坝段)浇筑混 凝土5196.9立方米,进水口坝段浇筑混凝土100684.7立方米,2016年累计浇筑混凝土266024.12立方米。从2015年3月29日进水 口坝段首仓混凝土开盘浇筑,至2016年4月12日黄登水电站主坝混凝土,共计浇筑1007196.9立方米,坝体最大上升高度达到63米。

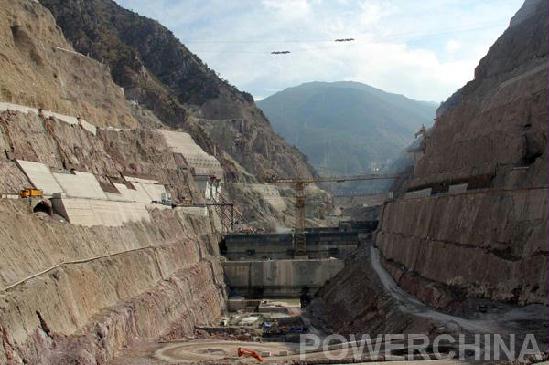

2015年第四季度,黄登水电站大坝浇筑全面进入主体浇筑高峰期,继9月份浇筑量突破10万立方米大关后,10~12月连续3个月,月浇筑量均超过了12 万立方米。12月份,单月混凝土浇筑量突破18万立方米,创历史新高。黄登水电站大坝浇筑面临两大困难:一是工程枢纽区河谷狭窄,工程布置紧凑,施工道 路、施工设施、工厂等布置困难,面临高山峡谷区高碾压混凝土重力坝快速施工的难题;二是工程区昼夜温差大,对坝体混凝土温控措施的实施影响大。在高难度的 施工压力面前,工程项目部稳扎稳打,科学组织,加大施工过程中的管理、监督和控制力度,确保施工重点,狠抓薄弱环节,不断优化施工方案,切实抓好各班生产 的管理、衔接,并认真处理好质量、安全、进度三者的关系。


根据施工进度安排,工程项目部已具备的浇筑手段包括2台30吨平移式缆机、进水口1000门机、M1500塔机、1560米高程供料线皮带机、右岸 1500米高程皮带机和1528米高程皮带机、8条满管溜槽,以及自卸车直接入仓等。这些浇筑手段,为大坝混凝土顺利浇筑起到了保驾护航的作用。

与此同时,为防止在混凝土浇筑过程中出现模板变形、跑模等现象,有效控制混凝土温度,项目部编制了6米升层施工方案,有效指导现场施工,以确保混凝土外观 体型达到优良标准。此外,还有数字黄登系统的实时监控,为保证混凝土温控达到设计标准提供了强有力的支持。黄登水电站主坝混凝土浇筑突破100万立方米, 有力推进了电站建设进程,为实现各项建设节点目标夯实了基础。(刘 丹)

(来源:中国建材报  2016-04-20)
